欢迎来到西安新玖大建设工程有限公司
联系电话:
029-83288166
合作单位:打拔桩机,打桩机,光伏打桩机,雕白块,电炉
行业新闻
锅炉安装公司的设备安装
时间: 2019-12-04 08:08:58来源: 西安新玖大建设工程有限公司

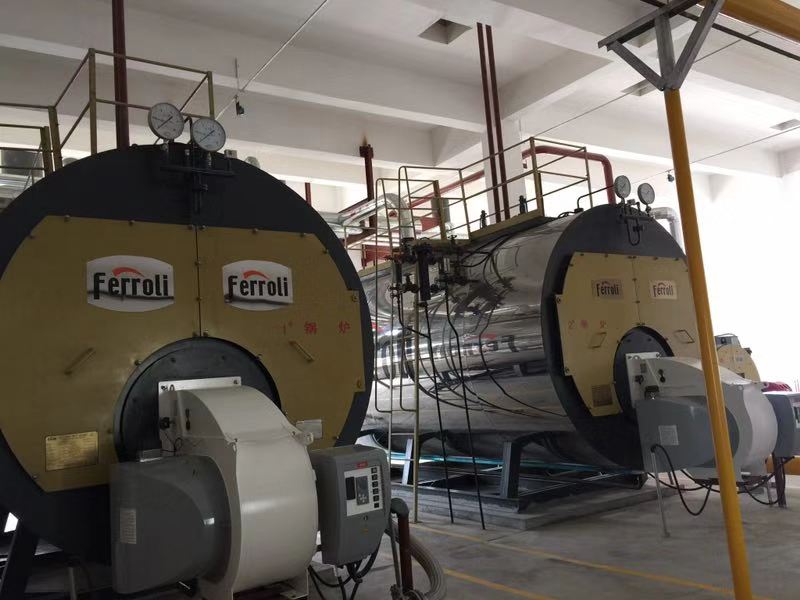

锅炉及其辅机设备安装:

锅炉安装检验安装:

①安装前应熟悉掌握锅炉及附属设备图纸及锅炉房设计图纸,并检查技术文件审批情况。

②检验设备基础是否达到安装强度,基础外观不允许有蜂窝、麻面、裂纹、孔洞等。

③基础放线,基础尺寸及位置应符合下列要求:

④锅炉就位后,用垫铁找平,找正,锅炉与基础横向允许偏差±2mm,纵向允许偏差±10mm。

水泵安装:

①在检查的同时画出泵底座(无底座时按有关图集现场制作)四边的中心点和基础上水泵安装纵横线。

②吊装就位:吊装时绳索系在泵和电机的吊环上,调整底座位置,使底座上中心点与基础上的中心线重合。

③水平调整:将水平尺放在水泵底座加工面上,调整水泵的水平度,其水平度不得超过0.1mm/m。

④一泵三阀:即泵的入口应装有止回阀和蝶阀,出口装有蝶阀。

⑤水泵进出水管多为挠性连接,进出水口加装软节头。

⑥水泵进出口比管道小1号,进出口应装有变径短接。

⑦与泵连接的水平吸水管段,应有0.01-0.02坡度,并使锅炉泵体处于吸水管的高部位。

管道安装:

a.给水管道安装:应由设备接管端开始,以设备上管道接口为基准向外延伸,并注意在供热管之下安装。

b.热水管道安装:安装时,应具有的坡度,方向与热水流向相同。高点设排汽阀,排水管接至地面排水沟。低点设疏水阀,保证操作方便。

c.排污管道安装:排污管道与设备及阀门采用法兰连接外,一律采用焊接。管道上应尽量少用弯头。

阀门安装:

1.阀门安装的一般规定:

①阀门安装的位置便于操作和检修同时考虑美观大方。

②水平安装时,阀杆应朝上,而不可向下。高空管道上的阀门,可水平安装。

③同一房间,同一设备上的阀门应排列对称整齐,立管上阀门的适宜高度为1.0-1.2米。

④并排立管上的阀门,其中心标高一致。

⑤安装较重的阀门时应设阀支架。

⑥安装应注意阀门箭头指向与管道方向一致。

⑦安装法兰阀门时,应保证两法兰端面互相平行和同心,不得使用双垫片。

⑧安装螺纹阀门时,为了了便于拆卸,一个螺纹阀应配一只活节(活节安装考虑便于检修,通常水先流经阀门后流经活节)。

⑨安装法兰阀门时,注意沿对角线拧螺栓,用力均匀,以防石棉垫跑偏或引起阀体变形。

⑩阀门与管道法兰连接时,阀门应紧闭。焊接连接时,阀门应微开。

特殊阀门的安装:

①三通阀、电磁阀的进水口前安装过滤器。

②减压阀安装:减压阀的两侧应装设截止阀和高、低压压力形式表,减压前比减压后的管径小2-3#,并装旁通其管径比减压阀小1-2#。用于蒸汽减压时,要设置泄水管。

③疏水阀安装:疏水阀的前后都有要设置截止阀,疏水阀前还装有过滤器。疏水阀的位置应尽量靠近排水点。

④安全阀安装:安全阀应垂直安装。安全阀前后不能设置任何阀门。安全阀的排放管应大于安全阀的进口,排放管应接至安全处。

⑤排污阀安装:热水锅炉排污阀前应装设闸阀。蒸汽锅炉应装设双排污阀。

仪表安装:

压力表安装:

①安装前应检查压力表有无铅封,无铅封者不能安装。

②安装位置在便于观察、清洗和检修的地方。

③垂直安装于直管段上,不应安装在三通、弯头、变径附近。

④压力表具有存水弯管和三通旋塞。

⑤每台锅炉、水泵的进出水口都应装压力表。

温度计安装:

①温度计安装在检修与观察方便和不受机械损坏的位置。每台锅炉的进出水口都应装设设温度计。

②安装时温包端部尽可能伸到管中心位置。

锅炉其他装置的安装:

1.板式换热器安装:注意分清一、二次侧,不要混淆。板换的四个口都装有温度计和压力表。

2.集气罐安装:每个承压锅炉的出水高处设置集气罐。集气罐的排气管一律采用焊接,阀门采用法兰截止阀。排气管一般取DN15-25。

3.除污器安装:在采暖回水主管上(循环水泵的吸入口),并设有旁通管。除污器的位置要求便于维修和排污。

keyword:西安锅炉安装公司

文章来源:http://www.jdyxd.com/

0
联系我们
西安新玖大建设工程有限公司

传真: 029-83288166

免费电话: 4006190029

座机:029-83288166

杨经理: 13609262599

电子邮箱: yxd3321@163.com

地址: 西安市碑林区火炬路24号
